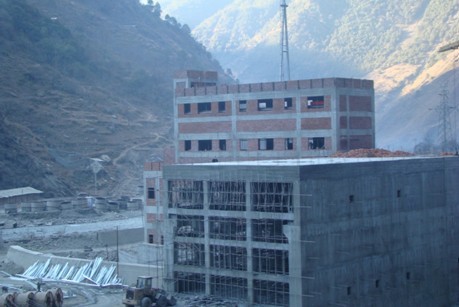

在建电站施工形象面貌
工程建设部  2010/2/4  浏览 5794 次



   踏卡电站:首部枢纽主体工程全部完成,正在进行收尾、消缺、清库等工作;引水隧洞进口段至压力管道下平段洞挖已全部结束,隧洞系统支护钢筋挂网、砼喷护、底板砼、系统锚杆分别累计完成11767.92m、9412.59m、6599.51m、13715m。厂区枢纽主体工程已全部封顶,1#机、2#机水机埋件施工完成;压力钢管下平段安装累计完成7节,支管安装完成4节。


    斜卡水电站:首部枢纽大坝上游围堰已填筑至EL3093m,导流明渠施工完成,于2009年10月20日过流。左岸趾板边坡开挖至EL3107m,右岸趾板边坡开挖完成;左、右岸趾板均已进行砼浇筑。左岸趾板EL.3168m以下锚筋桩累计完成432束,趾板砼浇筑完成120m3;溢洪洞竖井砼浇筑累计完成490m3。大坝基坑EL3086~3072m粉土质砂开挖完成,累计完成560000m3。1#、2#、3#、4#主洞累计完成洞挖4571m,完成设计量的32.7%,尚剩9388m。压力管道7#支洞完成洞挖70m,累计完成146m,压力管道出口段洞挖累计完成120m;主厂房1#~3#机球阀层EL.2659以下钢筋制安、砼浇筑、管路埋设完成,尾水渠暗涵底板砼浇筑完成.
    溪古水电站:溢洪洞进口边坡上游已挖至EL.2890m,EL2910~EL2895m下游侧边坡已全部支护完成;排沙(放空)洞边坡开挖支护全部完成,洞口锁口锚杆施工完成,洞室开挖进尺2m;进水口边坡开挖、支护、洞口锁口锚杆已完成施工,具备洞室开挖条件。1#主洞、2#主洞、3#主洞洞挖分别累计完成1977m、2354m、2020m;4#主洞支护累计完成1918m,上游底板浇筑完成83m;5#主洞累计完成洞挖1690m;6#主洞累计完成洞挖880m,下游已挖至合同桩号;调压井竖井导洞开挖累计完成78m,剩余36.6m;改线公路隧洞出口段边坡开挖完成5889m3,库区改线路过坝段公路隧洞锚喷支护完成,底板清理完成250m。
